向家壩水電站大壩全線封頂 為全國第三大
2013/4/15 8:21:10 新聞來源:華西都市報

4月12日下午3點整,全國第三大水電站——向家壩水電站大壩最後一個施工作業麵達到384米設計高程,壩體澆築至此全麵完成,大壩全線封頂,在汛期來臨前達到了384米設計高程。

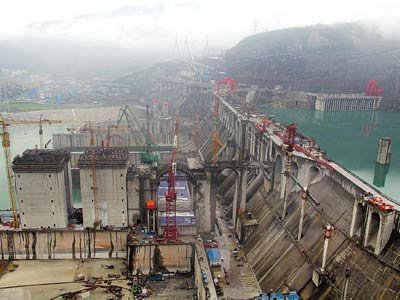

記者在向家壩水電站大壩廠房1號壩段看到,大型的纜機已經將最後一車混凝土吊裝到澆築作業區,3點整,最後一車混凝土準時從拌和係統卸料口倒入自卸車中,隨著隆隆的振搗混凝土聲音,施工人員開始最後一倉混凝土澆築。一道橫跨金沙江,雄偉的大壩完整地呈現在世人麵前。
向家壩水電站的大壩建設從2007年10月開始。2012年10月該電站下閘蓄水達到354米高程,實現初期蓄水目標。今年9月,水庫水位將抬高至380米蓄水高程,總庫容量將達到51.6億立方米,防洪庫容9億立方米。為保障順利實現380米蓄水高程,工程建設者們加班加點,緊張作業。截至2013年3月底,累計完成土石方明挖5732萬立方米,洞挖320萬立方米,土石方填築1316萬立方米,混凝土澆築1577萬立方米。滲控工程包括壩基防滲牆、帷幕灌漿、排水孔等全部完成,大壩已全線澆築至壩頂設計高程384米。
向家壩工程建設部主任彭岡介紹,大壩到頂之後,水位可以蓄得更高,初期蓄水是354米,現在水位是370米,最終目標水位是380米,水位越高水差越大,發電就更好一些。隨著大壩的封頂,向家壩水電站會更好地發揮發電、防洪、通航、灌溉等綜合效應。
