“中國水電之母”豐滿大壩將重建
2012/2/6 8:26:23 新聞來源:新文化報

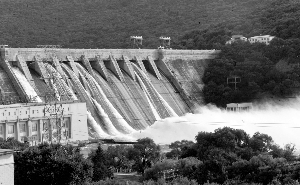

  2010年7月30日,豐滿大壩開閘放洪 資料圖片 新文化報記者 闞旋 攝

  始建於1937年的豐滿水電站,是中國第一座大型水電廠,被譽為“中國水電之母”。時至今日,她仍是東北電網骨幹電站之一,擔負著向東北三省送電、保證東北電網係統調峰、調頻和事故備用等重要任務。

  但多次修繕加固的豐滿大壩,隱患越來越多,重建事項已多次被提及。在省十一屆人大五次會議上,“開工豐滿大壩重建項目”被寫入政府工作報告。

  2月4日,豐滿大壩重建方案策劃方相關負責人、省人大代表、中水東北勘測設計研究有限責任公司副總經理孫榮博在接受本報專訪時透露,豐滿大壩重建方案已進入最後核準期,待國家發改委核準通過即可施工。“設計工期為68個月,新壩完成後,舊壩將完全退役。”

  前世 豐滿大壩“攔”出鬆花湖

  “豐滿大壩全長1080米,有11個孔,各寬12米、高6米,發電廠房位於右側。”豐滿水電博物館的工作人員介紹,“豐滿大壩不但見證了中國水電發展的滄桑曆程,而且形成了庫容108億立方米、麵積550平方公裏的大型水庫——鬆花湖。”

  1931年 日本帝國主義侵占東北後,以“創造東北產業之原動力”為名,加速掠奪東北水力資源。

  1933年 偽滿洲國“國務院”產業部國道局對鬆花江進行綜合調查。

  1936年1月~8月 日本關東軍司令部曾兩次指令偽滿洲國政府必須在5年內在鬆花江上遊建設18萬千瓦水電站。同年11月,偽滿洲國政府製定了《產業開發五年規劃》,將在鬆花江幹流修建豐滿發電站列入開發計劃。

  1937年5月 日偽水電局長、日本水力發電專家本間德雄正式提交了一份《豐滿發電所計劃書》,豐滿發電站的建設進入實質性階段。當年7月,工程正式動工,當時號稱“東亞第一”水電站。

  1943年 水電站開始發電,運行機組來自瑞士、美國和德國,還有兩台大機組由日本仿造。

  1945年 日本戰敗撤退時,土建工程完成89%,安裝工程完成一半。

  1946年 國民黨接收後,曾派美國顧問卡登和中國工程師研究修複計劃。當時曾提出炸低溢流堰,用降低水庫水位來保大壩安全。但因當時條件很困難,東北也快解放,隻鑿掉了少量混凝土。

  1948年3月8日 國民黨東北“剿總”副總司令鄭洞國向即將撤退的吉林守軍下達了蔣介石“撤退前必須徹底炸毀小豐滿堤壩和發電廠全部設備”的手諭。當晚,當班運行值長張文彬麵對破壞電廠的國民黨軍隊,機智周旋,確保了發電機組、壓力鋼管完好無損。翌日,飽受磨難的電站回到人民手中。

  1948年 東北解放後,委托蘇聯彼得格勒水電設計院做出豐滿水電站修複和擴建工程的設計。為了確保大壩的安全,決定采取積極的加固大壩的措施,爭取於1950年汛前突擊澆築57360立方米混凝土,以保度汛安全,結果提前完成。接著在壩基和壩體內進行鑽孔灌漿,至1953年,土建工程才基本完成。

  今生 重建總投資近100億元 由國家電網承擔

  “原來的豐滿大壩,一直是先天不足、帶有缺陷和隱患的‘病壩’。”孫榮博說,日本撤退時大壩尚未完成,有些壩段沒有按設計斷麵澆完,而且壩基斷層未經處理,已澆的混凝土質量很差,廊道裏漏水嚴重。“1945年到1950年期間的施工,也非常不規範,為大壩埋下隱患。事實上,從上世紀50年代開始,對大壩的修繕和加固工作就已經開始,並一直持續。”

  孫榮博說,舊壩的病症主要還是存在於施工上,“大壩開始修建時,底部這部分施工沒什麼大問題,可隨後的施工則完全達不到要求,各種各樣的問題也開始逐漸顯現。一直以來,采取的都是加固措施,但都是局部進行。”孫榮博說,包括選擇重建方案之初,考慮的仍是加固,“但調查的內容越多,發現的問題就越多,而且很多問題是在原有大壩基礎上無法解決的。比如,大壩上遊有水位限製,不可能把水放空去維修,那將嚴重影響整個東北電網的調峰發電;但水下施工也會受到製約,最後,才把重建當做主要方案進行研究。和加固方案對比後,發現現狀更適合於重建。”

  孫榮博直言,重建的投資一定會高於加固費用,“但要想徹底杜絕隱患,根本解決老壩的遺留問題,讓電站的作用最大化,適當增加投入是值得的。電站發電量雖然不是最大的,但是東北電網調峰最主要的部分。在水電類發電和調峰中,都屬於東北電網的主力。”

  預計重建工程總投資近100億元,由國家電網承擔。

  未來 舊壩下遊100多米豎起新壩

  “舊壩的最大隱患,就是不安全。所以,新壩在施工上,運用現代的施工技術,而且增加了壩的高度。”孫榮博說,新壩的規模和建造形式和舊壩基本一致,外觀上差別不大,為常規重力壩。但原來是混凝土常規澆注,新壩斷麵上將大部分采用碾壓混凝土。“這是最近20年發展起來的新施工技術,能夠保證大壩更安全可靠。”

  舊壩的防洪能力無法達到現在的標準,壩高不夠。新壩的最大壩高將增加近3米,保證安全超高。“安全超高,就是指在蓄洪、滯洪時的最高洪水以上,考慮水麵浪高等因素,避洪安全設施需要增加的富裕高度。舊壩雖然能擋住水,但是水平麵和大壩上緣距離不夠。新壩加高後,比水麵要高出幾米,對整個下遊的防洪安全提供了保障。”

  據介紹,新壩將建於舊壩下遊100餘米處,重建工程總庫容103.77億立方米。樞紐工程由碾壓混凝土重力壩、壩身泄洪係統、壩後式廠房、左岸泄洪兼導流洞、過魚設施及原有三期引水發電係統等建築物組成,最大壩高94.5米,計劃施工期為68個月。

  “重建可行性研究報告已經完成,並通過了水利部水利水電規劃設計總院審查,於去年年底上報國家發改委,今年主要是等待國家發改委的核準,結果通過後,就可以開工建設了。”孫榮博說。“施工過程中,舊壩會正常運行,並承擔為工程擋水的任務。等新壩基本建成後,舊壩會采用爆破的方式進行部分拆除。”

  舊壩保留部分,會作為旅遊景點對遊人開放。“以後遊客再到豐滿,就能看到新舊兩壩同時佇立的宏偉景觀。”

  據介紹,伴隨大壩重建工程,豐滿水電站將增加總裝機容量,從原總裝機容量1002.5兆瓦擴至1480兆瓦。屆時,作為東北電網的幹將,“水電之母”將以嶄新姿態承擔起貢獻能源的責任。

  新文化報記者 祝業

  釋疑 為什麼舊壩不用全部拆除

  孫榮博說:“新壩基本建成後,舊壩會采用爆破的方式進行部分拆除。”

  為什麼選擇部分拆除,而不是全部?“拆除舊壩擋水部分,水流向下遊,新壩就能起到作用,全部拆除隻會加大施工量,沒有意義。隻要保證水能夠過來,新壩正常運行沒有影響就可以了。”孫榮博說,重建後,豐滿發電全部由新壩負責,舊壩完全退役,不再運行。
