梨園受送出影響進度放緩 訪總工程師劉新平
2013/6/19 5:28:38 新聞來源:中國能源報

——專訪金沙江中遊公司梨園建設公司總工程師劉新平

 ■劉新平

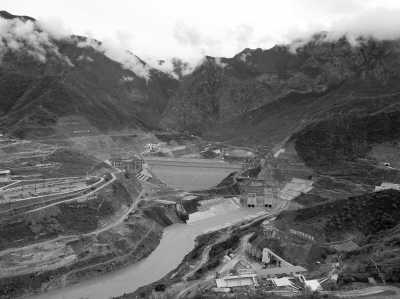

 6月10日,梨園水電站大壩全景。

  胡學萃/攝

  編者按

  梨園水電站,作為金沙江中遊“一庫八級”中的第三個梯級,位於麗江市玉龍縣與迪慶州香格裏拉縣交界的金沙江幹流上,裝機容量240萬千瓦,與上遊龍盤水庫聯合運行時年發電量107.03億千瓦時。主要建築物有:混凝土麵板堆石壩、右岸溢洪道、左岸泄洪衝沙洞、左岸引水發電係統等。工程最大壩高155米,水庫正常蓄水位1618米,死水位1602米,相應於正常蓄水位的庫容為7.27億立方米,有效庫容2.09億立方米,具有周調節能力。工程施工總工期87個月,總投資約161.2億元。2013年1月16日,梨園獲國家發改委核準。6月10日,本報記者來到梨園水電站采訪,專訪了業主方金沙江中遊公司(文中簡稱“金中公司”)梨園建設公司總工程師劉新平,以下是采訪實錄:

  “梨園的建設進度放慢了”

  中國能源報:現在梨園電站的進展如何?

  劉新平:原來梨園計劃是今年底發電,現在跟阿海一樣,由於南方電網和雲南省政府的博弈,送出工程最終方案還沒有定下來,現在我們的進度放慢了,計劃2014年下閘蓄水,2015年汛前機組發電。
  中國能源報:梨園在建設過程中有什麼亮點?

  劉新平:我是2007年8月份進來的,屬於最早的一批。當時條件很艱苦,從麗江進來沒有路,進來都是帶幹糧在車上,住在老百姓家裏,底下是豬圈,旁邊是屠宰場,蒼蠅很多。後來我們建活動板房,監理單位西北谘詢公司租住老百姓的房子,這樣一年多之後,2009年8月第一棟辦公樓建好了才搬過來一批。

  應該說,我們創新了一種管理模式,就是業主和監理合署辦公。我們業主在建設高峰期隻有23人,充分利用監理的技術力量,派駐10多人到我們這邊來一起辦公、一起管理,這樣做簡化程序,相互的磨合也更充分。從2008年下半年監理進來不久開始實行,到現在已經5年了,這幾年下來效果很好,現場文明施工各方麵還是做得比較好的。

  中國能源報:結合現在水電的大環境,一個200多萬千瓦的工程做下來,從最初的預可研、可研到核準、下閘蓄水到發電,關鍵的難點在哪裏?

  劉新平:水電項目難點主要是兩個方麵:

  一個是項目本身技術方麵的難點。就梨園而言,就是地質條件比較複雜。前期導流洞施工期間,導流進口明渠的右側有個1700萬方的滑坡體,當時對我們的影響是非常大的,如果治理不好,壩址就要改,那這個過程就漫長了。現壩址是經過了很多年比選才定下來的,這是我們麵臨的非常大的一個問題。除此之外,還有塌方等等技術方麵很多難題。例如4條引水洞,開挖洞徑達到了16、17米,洞與洞之間距離很近,開挖過程中裏麵塌方很多。

  另一個方麵就是外部環境。梨園從籌建開始一直到“環評風暴”,社會上的一些環保人士對水電項目不理解,當時反對輿論也多,梨園的建設進度是反反複複,受到了影響。截流一再推遲,本來計劃2010年11月截流,結果拖到2011年4月份,當時是完全沒辦法,不截流對工程的防汛安全帶來很大的影響,我們頂著壓力截流了,現在來看效果還是可以的。

  現在又受到送出工程影響,建設方和參建方很難協調,牽涉到雲南省政府、南方電網,作為企業協調難度是很大的。當然現在我們還是有很大的進展,今年年初國家能源局給雲南省發改委發文(見鏈接)過來之後,“雲電送桂”大方向定下來了,雲南省就一些具體問題還有意見,比如原來輸電方式是直流,現在雲南的建議是交流,以後省裏也可以用。還有很多方麵,最終方案還沒有定下來。如果直流變交流,即使雲南省同意送廣西,整個送電線路進度會有很大延遲,因為方案改變了,要重新做方案走程序,重新審查谘詢,可能要到2015年底甚至更遲。

  中國能源報:也是因為這個原因,阿海蓄水一年之後才發電。

  劉新平:對,現在阿海的這個方案還是臨時的方案,阿海5台機200萬千瓦,如果要滿發的話容量還不夠。

  中國能源報:馬上汛期了,阿海也不能滿發嗎?

  劉新平:現在阿海隻有3台機組在發電,今年全部發電,容量不夠。本來阿海送出就很擠,枯水期來水不夠,阿海也隻夠發1到2台,不夠滿發,到汛期才會滿發。通過公司做工作,可以帶到160萬千瓦。梨園的送出線路還沒有建,但是梨園到阿海的連接線路,南方電網已經協調好了,我們可以搭載阿海的連接線路,枯期可以發1台,汛期1台也還可以,多了就不夠了。

  中國能源報:現在送出是在省內,從仁和到太安,沒有送到廣西去,按照原計劃是送廣西柳州。
  劉新平:阿海200萬千瓦、梨園240萬千瓦,加上龍開口180萬千瓦,也是一條線,現在這個問題是影響我們工程建設進度的控製性問題。

  沒有這個問題的話,今年底第一台機組就會發電了,現在看來到明年底都不一定,但水庫可以下閘蓄水。

  中國能源報:送出方案定不下來主要的問題集中在哪裏?

  劉新平:主要是雲南省政府想把電留本省用,但是本省又消納不了。國家能源局今年來的文,要求送到廣西去。當時雲南省發改委請求國家能源局暫緩核準送出工程方案,一拖就是兩年多。

  “送出工程久拖未決,讓人費解”

  中國能源報:現在許多業內人士不理解的就是,雲南省因為送出問題導致南方電網在雲南電網建設的速度放緩。撇開送出工程不說,雲南省要發展,也需要更堅強的電網來支撐。

  劉新平:國家發改委的意見、我們的意見和南方電網都是一致的,雲南省政府可能有很多考慮,直觀上確實有些費解。為什麼麗江現在提出把阿海、梨園的電留下來,我們也是道聽途說,麗江市提出來再過10年20年可以用到幾百億的電量,現在麗江市一年整個用電量才1億多度,阿海梨園加起來將近200億度電,麗江市根本不可能消納的,它的發展速度也不可能這麼快。

  中國能源報:所以今年年初,麗江就在古城附近搞了一個電解鋁項目,被媒體炒得沸沸揚揚。

  劉新平:炒是炒,但是還沒有實施,電解鋁這個項目,網上也有很多批評,有時候感覺確實是費解。當然可能雲南省政府有其它方麵的考慮,我們也不是太清楚。國家能源局給雲南省能源局的文件已經說得很清楚了,雲南水電資源非常豐富,現在沒辦法消納,汛期棄水300億立方米。那樣的話投資效益大大降低,沒有辦法計算。

  中國能源報:原來梨園阿海核準的時候送出方案不是就已經包括在裏麵了嗎?

  劉新平:隻要項目一核準,送出方案大的方案是定了的,這個在國務院批複金沙江中遊規劃裏麵就有,國家發改委核準文件裏麵也有。

  中國能源報:麗江市打出旅遊和工業兩條腿走路的旗號,他們就認為送這麼老遠去柳州上馬高耗能,我這裏也可以上。

  劉新平:政府有他們的一些考慮,不管怎麼說,現在這個資源是浪費的,對整個國家也是一種資源浪費,這2個月棄水幾億立方米。很多人不懂,這麼多電雲南自己又用不了,為什麼不外送,一年的稅收也不少,雲南水電也不是說梨園阿海之外就沒有了,要留電可以把後續的電留下來也是可以的,後續金沙江中遊還有龍盤、兩家人,如果怒江上馬還有更多。

  “滇中調水難度很大”

  中國能源報:龍盤越往後拖難度越大吧?

  劉新平:確實,但是龍盤不建,對我們下遊梯級影響很大,包括調度。金沙江中遊就龍盤一個大庫,其它都是小庫,梨園不到8億庫容,調節性能很差,是周調節,汛期要大量棄水。

  中國能源報:據咱們了解的情況,龍盤還有希望嗎?

  劉新平:有希望,現在也是在比選,還沒有正式意見。國家發改委是讚成修建的,因為龍盤一修很多問題都解決了,滇中調水可以從龍盤的庫裏取水,比從上麵和一些支流引水都要容易得多。現在還沒有啟動,在做比選和前期工作,包括取水點也沒有最終定下來,雲南省有雲南省的意見。

  中國能源報:滇中調水不就是雲南省的想法嗎?

  劉新平:是雲南省的想法,但也需要國務院同意,方案的製定都要國家同意批準,雲南省裏麵沒這麼多錢,財政要出一部分錢。

  中國能源報:不是按照水利工程來走嗎?

  劉新平:因為這個投資很大,初步估算是要700多億,實施下來一般都會更多。這麼大一個項目,怎樣管理、由什麼機構來管理、采取怎樣的建管體製、投資怎麼回收、水務怎麼管理,都沒有最終定。

  現在長江委、昆明院和雲南省院3家設計院正在做前期工作。規劃是從奔子欄引水到昆明、玉溪6個州市。

  中國能源報:這麼看來相當於小半個南水北調。

  劉新平:難度比南水北調要大,南水北調都在平原,根據落差自流進京,這裏都是高山峽穀,要建提灌站,造價高得多。

  “窮人也應該有發展”

  中國能源報:當初梨園的進場公路造價也不低吧?

  劉新平:對,一般每公裏造價200萬差不多了,到這裏就需要300-400萬左右。從鳴音鄉到梨園的進場公路,88公裏的路結算下來花了將近5個億。這條路給地方老百姓帶來很大的便利,老百姓是非常讚成的。現在金中公司又給香格裏拉修了一條援藏公路,計劃明年底通車,從香格裏拉縣到四川木裏縣,作為麗江和迪慶大香格裏拉旅遊環線的一部分,總共33公裏,投資將近2個億,那個地方難度比我們這裏難度還大。我們現在到香格裏拉要8個多小時,到那時大概隻需要2個小時了。修路對促進地方旅遊和經濟發展非常有利,迪慶州香格裏拉縣非常歡迎。

  中國能源報:反對水電的人就不提這個,他們總是說破壞環境。

  劉新平:老百姓很盼望修路,以前他們基本上與世隔絕,這裏非常明顯。以前老百姓想到外麵去,可能跟我們去美國一樣,我們去美國也就十幾個小時,他們到麗江,靠走路要走好幾天。如果不修路,對老百姓地方經濟的影響是沒法計算的。

  施工過程中動土,對環境確實有破壞,但這個破壞是短期的,長期來看,減少碳排放。我們在施工期間的廢水和工業廢水完全是兩個概念,這個是物理上的,無非就是有泥巴要沉澱一下;工業廢水是化學上的,有毒有害的物質在裏麵。現在環保對我們的要求,比如砂石係統,我們處理以後還不能排放,要循環利用。

  中國能源報:他們認為隻要你動了自然的東西,就是不應該的。

  劉新平:那除非就是不發展,富人可以到這裏來享受富人的浪漫,窮人也應該有發展。原始的生產生活方式,環保人士認為這裏的人就是應該過這樣的生活,這不公平。

  比如金沙江的溜索,環保人士覺得應該保留,曆史遺跡要保留我們不反對,明顯可以修橋為什麼要溜索?背一個背簍,小孩裝在裏麵,身子一斜,小孩就掉到江裏去了。在左岸香格裏拉,那些村民過不來,走路走一天才走到那邊的一個鄉。這裏的鄉鎮和中原的鄉鎮差距很大,中原的鄉鎮很發達什麼都有,鳴音鄉還不如那裏的一個村。

  麗江市也說,不修電站,路不知道什麼時候才能修。我們這條進場公路從2007年8月動工,2008年5月路基形成,2009年5月瀝青鋪上,90公裏9個標段9家施工單位,進展很快。原來我們從麗江到這個地方最長走過15個小時,從鳴音鄉進來有時候10多個小時,路又窄又陡,車壞在半路上前不著村後不著店完全沒辦法,所以當時車上帶了很多幹糧。


  鏈接

  國家能源局綜合司

  關於雲南水電消納有關問題的函

  雲南省發展改革委、能源局:

  報來《關於停止金沙江中遊水電站送出工程核準有關問題的請示》(雲發改能源【2011】315號)收悉。我局對此高度重視,委托國家電力規劃研究中心等單位進行了反複慎重研究,現將有關意見複函如下:

  雲南省水電資源豐富,隨著“十二五”中後期大中型水電站集中投產,在充分滿足本省用電負荷增長需要及履行既有外送電協議後,還有300-600萬千瓦富餘發電能力,豐水期棄水問題將十分嚴重。

  鑒此,為合理利用水能資源,提高電源企業經濟效益,建議在繼續抓緊完善省內500千伏電網網架,有效滿足雲南用電需求的同時,盡快建設雲南金官至廣西柳州500千伏直流工程。請你委就此抓緊研究並及時書麵反饋意見。 本報記者 胡學萃
